農村生活污水處理工程施工與竣工驗收技術指南(試行)
1 范圍
本文件規定了處理規模小于500 m3/d農村生活污水處理工程施工質量要求、竣工的驗收程序和驗收內容。
本文件所指的工程施工與竣工驗收是農村生活污水處理項目按設計要求建成后,對其質量進行檢查評價的過程。
2 規范性引用文件
下列文件中的內容通過文中的規范性引用而構成本文件必不可少的條款。其中,注日期的引用文件,僅該日期對應的版本適用于本文件;不注日期的引用文件,其最新版本(包括所有的修改單)適用于本文件。
GB 50003 砌體結構設計規范
GB 50011 建筑抗震設計規范
GB 50014 室外排水設計標準
GB 50015 建筑給水排水設計標準
GB 50069 給水排水工程構筑物結構設計規范
GB 50093 自動化儀表工程施工及質量驗收規范
GB 50140 建筑滅火器配置設計規范
GB 50141 給水排水構筑物施工及驗收規范
GB 50202 建筑地基基礎工程施工質量驗收標準
GB 50203 砌體結構工程施工質量驗收規范
GB 50204 混凝土結構工程施工及驗收規范
GB 50210 建筑裝飾裝修工程質量驗收標準
GB 50231 機械設備安裝工程施工及驗收通用規范
GB 50268 給水排水管道工程施工及驗收規范
GB 50300 建筑工程施工質量驗收統一標準
GB 50334 城鎮污水處理廠工程質量驗收規范
GB 51221 城鎮污水處理廠工程施工規范
HJ/T 91 地表水和污水監測技術規范
HJ 91.1 污水監測技術規范
HJ 493 水質采樣 樣品的保存和管理技術規定
CJ/T 326 市政排水用塑料檢查井
CJ/T 355 小型生活污水處理成套設備
CJ/T 441 戶用生活污水處理裝置
JB/T 14095 農村生活污水凈化裝置
DB36/1102 農村生活污水處理設施水污染物排放標準
3 術語與定義
下列術語和定義適用于本文件。
3.1
農村生活污水 rural sewage
農村(包括自然村、行政村和鄉集鎮、集中居民點)居民生活活動中產生的污水,主要包括沖廁、洗滌、洗浴和廚房排水,不包括工業廢水和畜禽養殖廢水。
3.2
農村生活污水處理設施 rural sewage treatment facility
對農村生活污水進行收集處理的建筑物、構筑物及設備。
3.3
自查自驗 self-examination and self-acceptance
建設單位或委托施工單位或監理單位組織開展的驗收,主要包括分部工程、單位工程、單項工程、合同段工程的自查初驗及項目整體的自查自驗,是初步驗收的基礎。
3.4
初步驗收 preliminary acceptance
由基層項目主管單位對施工單位承擔的項目建設目標、建設內容、實施管理、后期管護等進行的驗收。
3.5
竣工驗收 completion acceptance
項目主管單位或承擔單位對項目建設目標、建設內容、實施管理、后期管護等進行的全面驗收。
3.6
驗收監測報告 acceptance monitoring report
依據相關管理規定和技術要求,對監測數據和檢查結果進行分析、評價得出結論的技術文件。
3.7
驗收報告 acceptance report
記錄建設項目竣工環境保護驗收過程和結果的文件,包括驗收監測報告、驗收意見和其他需要說明的事項。
4 一般規定
4.1 參與農村生活污水處理工程建設的單位應具有相應的資質和能力。
4.2 農村生活污水處理工程竣工驗收宜由建設單位組織實施,邀請包括設計單位、勘察單位、施工單位、監理單位等在內的相關單位參加。
4.3 農村生活污水處理設施驗收應包含工程驗收和環保驗收,既要保證工程質量合格也要保證出水水 質水量達標,兩者均通過驗收方可視為竣工驗收通過。
4.4 農村生活污水處理設施驗收后,建設單位及管理部門應妥善保管竣工圖等相關資料,以備查驗。
4.5 運維移交時應確保污水處理設施的處理工藝、處理規模與設計文件相符。
5 工程施工
5.1 污水管網施工
5.1.1 施工前準備
施工單位應按照合同文件、設計文件和有關規范、標準要求,結合當?shù)氐乃牡刭|(zhì)資料,組織施工技術管理人員沿線調查,掌握實際情況,做好施工準備。梳理現場障礙物情況,按照設計圖紙,現場確定管線、檢查井和處理設備位置。及時聯系協調群眾,開展青苗賠償、占地等清障協調工作。如現場情 況與圖紙不符需變更設計,應按照相應程序報審,經相關單位簽證認定。測量放線時,要對主管網接入點檢查井和排口的頂、底高程進行測量復核,防止出現管道逆坡、倒流和滿溢等隱患。
5.1.2 管材質量
管材質量應符合國家產品質量標準。管材的端面應平整,與管中心軸線垂直,軸向不得有明顯的彎曲現象。管材插口外徑、承口內徑的尺寸及圓度必須符合塑料產品標準要求。管身不得有裂縫、凹陷及 缺損;管口不得有破損、裂口變形等缺陷。工程所用的管材、成品檢查井、管道附件、構/配件等進入施工現場時必須進行進場驗收,檢查產品的訂購合同、質量合格證書、性能檢驗報告、使用說明書等,并按照現行國家規定進行復驗,驗收合格后方可使用。產品及產品的合格證書、檢驗證書需妥善保管,待監管部門隨時檢查。
5.1.3 管道與檢查井連接
管道與檢查井宜采用柔性連接,連接方式應符合設計要求。檢查井與管道連接處應采取有效措施防止?jié)B漏、沉降,建筑污水出戶管接入檢查井加設套管需做好防滲處理。柔性連接一般采取橡膠密封圈的連接方式。管道與檢查井連接前,應先檢查橡膠圈是否配套完好,確認橡膠圈安放位置及插口應插入承口的深度,插口端面與承口底部間應留出伸縮間隙。連接時,應先將承口內壁清理干凈,并在承口內壁及插口橡膠圈上涂覆潤滑劑,然后將承插口端面的中心軸線對正。接口合攏后,應對接口進行檢測,應確保插入端與承口圓周間隙均勻,連接的管道軸線保持平直。
5.1.4 溝槽開挖
管道溝槽的開挖要求,開挖溝槽寬度、坡度、允許的偏差均需滿足GB 50268規定。溝槽支護應符合現行國家GB 50202的相關規定。成品檢查井坑與管道溝槽同時開挖,開挖時檢查井井座主管線應與溝槽中管線在同一軸線,不得超挖。如遇穿越公路、鐵路、河流、重要建筑物、電力線和通信線等特殊情況,可采取頂管、盾構、淺埋暗挖、地表式水平定向鉆及夯管等不開槽管道施工方法,具體要求可參照GB 50268的相關規定。
5.1.5 基礎墊層
塑料管道應采用砂石基礎,基礎墊層按設計要求鋪設到標高,墊層材料需要鋪設均勻,不得分段鋪 設墊層。管道接口部分應挖留凹槽以便接口操作,凹槽宜在鋪設管道時隨鋪隨挖,凹槽長度宜為0.4 m ~0.6 m,凹槽深度宜為0.05 m~0.1 m,凹槽寬度宜為管道直徑的1.1倍。接口完成后,凹槽隨即用砂回填 密實,表面平整。塑料檢查井的墊層基礎采用厚150 mm、粒徑5 mm~40 mm的碎石或礫石砂,上面加鋪 50 mm中粗砂。墊層應按溝槽寬度鋪墊,并攤平、拍實,其密實度不小于90%。
5.1.6 管道鋪設
直管段應做到橫平豎直,轉彎處應設置檢查井。管節材料、規格、壓力等級應符合設計要求,管道 交叉、管道連接、焊縫外觀質量、管道防腐需滿足GB 50268中的規定。污水壓力管道鋪設完畢后,應進行水壓試驗;污水重力管應全部進行閉水試驗。污水管埋深≥4 m或臨河污水管道驗收前宜做入滲水試驗。
5.1.7 管道連接
管道接口應依管材類型決定,塑料管材宜優先采用彈性密封橡膠圈連接的承插式或套筒式柔性接口,此種方式快、密封性能好;玻璃鋼管道一般采用法蘭聯接、防水套管聯接、承插連接、平口聯接和螺紋連接方式;鋼筋混凝土管一般采用承插式接口和柔性企口式接口形式;球墨鑄鐵管一般采用承插式 或法蘭盤式接口形式。在現場能確保粘接效果的條件下,對公稱直徑DN 200 mm以下的直壁管亦可采用插入式粘接接口。橡膠圈接口應符合GB 50268中的要求。
5.1.8 污水檢查井
污水檢查井不應采用磚砌,宜優先采用成品塑料檢查井。塑料檢查井安裝時支管接入要有足夠深度,接口安裝要使用密封件加固,防止?jié)B漏。塑料檢查井應符合CJ/T 326相關的技術規范。
5.1.9 閉水試驗
污水管道在回填土前應進行嚴密性試驗,具體按照GB 50268中的規定進行;試驗管段應按井距分隔,帶井試驗,實測滲水量應小于等于允許的滲水量。試驗不合格的,要排查原因進行整改,整改到位并由現場監理工程師確認后方可回填。
5.1.10 回填
管道嚴密性試驗合格后,對溝槽回填。回填作業前溝槽內雜物需清除、無積水,不得帶水回填。對有地下水影響的土方施工,根據GB 50268進行工程降排水施工。回填密實,回填土壓實度應符合設計要求。采取邊施工、邊驗收的作法,即鋪設一段、驗收一段、覆土一段,驗收時保留完整的現場記錄和實驗報告,各建設單位、施工單位、監理單位等相關方均應在報告上簽署意見,隱蔽工程未做階段性驗收的嚴禁施工單位擅自覆土。
5.1.11 農戶污水接入
農村居民生活中產生的包括沖廁、洗滌、洗浴和廚房排水等污水應做到應收盡收。院落中的雨水應接入雨水管道或直接排入周邊環境,不得接入污水管道。農家樂等餐飲服務業的廚房污水必須經隔油池進入污水管道。
5.1.12 檢查井承重
排水檢查井井蓋座宜選用防響、防滑、防位移、防墜落、防盜的井蓋座。位于車行道及人行道等有一定承重要求的區域優先采用球墨鑄鐵五防井蓋、球墨鑄鐵防沉降井蓋座、精鑄球墨鑄鐵井蓋座、鋼纖維砼井蓋鑄鐵座。位于綠地等承重要求不高區域可采用復合材料等井蓋座。井蓋井座間須設橡膠墊塊,井周路面需加固。
5.2 建構筑物施工
5.2.1 磚砌體水池
5.2.1.1 磚砌體水池的施工順序及質量應符合GB 50203、GB 50141中的相關規定。
5.2.1.2 當室外日平均氣溫連續5 d持續低于5°C時,砌體工程應采取冬季施工措施。冬季施工所用材料應符合下列規定:石灰膏、電石膏等應防止受凍;拌制砂漿用砂,不得含有冰塊和大于10 mm的凍結塊; 砌體用磚或其他塊材不得遭水浸凍;設置在潮濕環境或有化學侵蝕性介質的環境中的砌體灰縫內的鋼筋應采取防腐措施。
5.2.1.3 水池管配件工程驗收宜包括下列內容:管材、管徑、長度、走向、埋深、坡度、連接方式和管線的位置;管道的密封性,防腐情況;閘、閥的數量和位置,啟閉和密封情況。 5.2.1.4 污水處理構筑物應滿足防滲相關規定,如化糞池池壁和池底、厭氧生物膜池等構筑物必須進行防滲設計,且抗?jié)B標號不宜過低,防止污染地下水和周邊環境。防滲處理可采用粘土夯實、土工膜和塑料薄膜襯面等方式。
5.2.2 鋼筋砼池體
5.2.2.1 污水處理構筑物的混凝土池壁與底板、壁板間濕接縫以及施工縫等的混凝土應密實、結合牢固。
5.2.2.2 污水處理構筑物處于地下水位較高時,施工時應根據當?shù)貙嶋H情況采取降水措施。
5.2.3 滿水試驗
5.2.3.1 水處理構筑物施工完畢后應進行滿水試驗,消化池滿水試驗合格后,還應進行氣密性試驗。
5.2.3.2 與構筑物連接的管道、相鄰構筑物,應采取相應的防差異沉降的措施;有伸縮補償裝置的,應保持松弛、自由狀態;在試驗的同時應進行構筑物的外觀檢查,并對構筑物及連接管道進行沉降量監測。
5.2.3.3 滿水試驗合格后,應及時按規定進行池壁外和池頂?shù)幕靥钔练降软検┕ぁ?br />
5.3 設備施工
5.3.1 污水處理成品設備
5.3.1.1 對污水處理成品設備的驗收,包括檢查設備的合格證、出廠檢驗質量報告、設備的進場復測報告,并按照國家現行標準進行現場抽樣檢測。
5.3.1.2 檢驗污水處理成品設備外觀結構是否合理,各構件聯接應符合設計圖紙的要求。
5.3.1.3 檢查設備是否安裝穩固、平整,池體是否傾斜,是否滿足抗浮要求,設備與管道間連接是否緊密。
5.3.1.4 設備所用管道直徑等應符合設計圖樣尺寸要求,設備進出水管標高是否符合設計圖紙要求,水平水流軸線是否與下水管道軸線保持在同一軸線上,確認設備是否穩定,在設備上端用水平儀等測定水平并調整。
5.3.1.5 設備的試水試驗,確定設備是否漏水。
5.3.1.6 設備的試運行,檢查設備運轉是否正常,運轉時產生的噪聲是否在限定范圍內。 5.3.1.7 對污水處理成品設備進行技術性能試驗,項目包括處理規模、污染物去除效果、電能消耗等。
5.3.2 電氣設備
5.3.2.1 電氣設備外觀檢查,有銘牌,附件齊全;電氣設備規格、型號滿足設計要求。
5.3.2.2 電氣設備上的計量儀表和電氣保護相關的儀表應檢定合格。
5.3.2.3 對漏電保護裝置進行模擬動作試驗,保證其靈敏度與可靠性。
5.3.2.4 接地或接零支線必須單獨與接地或接零干線相連接,不得串聯連接。
5.3.2.5 檢查設備和設施內的液位控制器動作是否正常。
5.3.2.6 檢查控制柜內的PLC的“自動”和“手動”功能是否正常。
5.3.2.7 檢查控制柜內繼電器、接觸器、短路保護器、熱保護器等電氣元件的技術性能是否良好,如有誤差應及時檢修或調整。
5.3.2.8 檢查控制柜內所有的螺栓、螺母,以防脫落引起短路和因接觸不良引起火花,損壞電器。
5.3.3 配套設備
5.3.3.1 污水處理配套設備入場前必須進行入場驗收,確保產品的合格證、質量檢測報告等材料齊全,并按國家規定進行復檢,復檢合格后方可入場。
5.3.3.2 設備安裝前,應對預留的預埋件位置、尺寸進行校對確認,檢查預埋件的驗收報告。設備安裝時,設備提供廠家需派人到施工現場指導安裝,安裝驗收后需指導處理設施運行人員對設備進行基本操作使用。
5.3.3.3 設備的安裝位置應避開不利的場所,如安裝風機時,應盡量避免日曬雨淋的場所、水汽、濕氣、灰塵多的場所以及通風不好的場所;設備安裝后,應檢查設備安裝位置是否與圖紙所示位置相符合,檢查設備安裝是否穩固,與管道連接是否嚴密。
5.3.3.4 對設備進行試運行試驗,應確保設備正常運行,運行時產生的噪聲在規定范圍內,不影響附近居民的正常生活。
5.3.3.5 驗收時應檢查設備的合格證、出廠質量檢測報告、入場復檢報告等相關資料;檢查配套設備的參數與設計說明書是否符合,設備的性能是否能保證污水處理設施正常工作。
5.3.3.6 設備安裝驗收后,應將使用說明書、驗收報告等資料整理歸檔,方便運維管理人員的使用及監管部門的抽查。
6 竣工驗收
6.1 驗收流程
6.1.1 驗收工作程序
6.1.1.1 啟動驗收工作
由建設單位啟動驗收工作。
6.1.1.2 驗收資料準備
按工程驗收所需的證明材料清單準備驗收資料,農村生活污水處理工程竣工驗收資料清單見附錄A。
6.1.1.3 施工單位自查自驗
施工單位介紹工程施工情況、自檢情況,出示竣工資料(竣工圖和各項原始資料),農村生活污水處理工程建設和竣工驗收常見問題見附錄B。
6.1.1.4 初步驗收
根據施工單位申請報告,組織監理、設計、勘察、施工、運維等單位進行現場初驗,形成初步驗收意見。
6.1.1.5 驗收監測
建設單位組織開展驗收監測,監測內容包括進出水水質、水量、噪聲及大氣環境質量(惡臭氣體)等;水質監測點位應包括處理設施進水及出水口;監測項目、監測頻率、采樣要求及質量控制應符合 HJ/T 91、HJ 91.1、HJ 493及DB 36/1102的相關要求。
6.1.1.6 竣工驗收
驗收組組織相關單位及專家對項目進行綜合驗收,提出檢查驗收意見及限期整改意見,提交竣工驗收報告,農村生活污水處理工程竣工驗收會審表見附錄C。
6.1.2 驗收工況
6.1.2.1 在本文件發布實施后新建規模≥5m3/d的污水處理設施宜連續穩定運行3個月及以上,且運行負荷不低于設計規模的60%,再開展環保驗收;新建規模<5m3/d的污水處理設施宜在主體及附屬設施工程建成且各類設施處于正常運行狀態后開展環保驗收。
6.1.2.2 對本文件發布實施前建設的污水處理設施,應在污水處理設施主體及附屬設施工程運行穩定、環境保護設施運行正常的條件下開展環保驗收。
6.1.3 驗收調查時段和范圍
6.1.3.1 驗收調查時段分為工程前期、施工期和運行期。
6.1.3.2 驗收范圍主要包括污水處理設施工程主體及其全部附屬設施,原則上與環境影響評價文件保持 一致;當工程實際建設內容發生變更或環境影響評價文件未能全面反映項目建設的實際生態影響或其他 環境影響時,應根據工程實際變更和實際環境影響情況,結合現場踏勘對調查范圍進行適當調整。
6.1.4 驗收調查工作方法
根據工程項目設計及有關規范要求進行驗收,采用資料調研、實地踏勘、現場監測及調查等方法開展驗收調查工作。
6.2 資料驗收
6.2.1 設計圖紙
設計單位需提供包括接戶管、收集管網和處理設施在內的工程設計圖紙。
6.2.2 施工記錄
施工單位需提供項目所在地農戶接入情況調查匯總表和花名冊,施工記錄及評定資料。監理單位需提供項目費用、項目變更、工程量清單、參建各方工程量確認書、會議紀要、監理工作總結報告以及其他必要的施工記錄資料。
6.2.3 運行與維護管理手冊
施工單位需提供符合相關要求的設施運行與維護管理手冊。
6.2.4 水質監測報告
具有檢測資質單位出具的污水處理設施進出水水質監測報告(對于規模≥20m3/d的污水處理設施,應包括至少連續7日的進出口水量、水質監測數據;對于規模<20m3/d的污水處理設施,應包括至少連續3日進出口水量、水質監測數據)。
6.3 工程實體驗收
6.3.1 檢查溝槽開挖、管道墊層鋪設、回填等隱蔽工程是否達到技術規范要求,并提供施工過程中相應部位影像資料。
6.3.2 檢查所有新建污水管道、檢查井、清掃口、儲罐內有無殘留碎布、石塊、沙子、碎石和其它雜物。
6.3.3 檢查主管道標高、坡度、軸線等是否符合設計要求。
6.3.4 檢查所有管道和閥門有無堵塞、滲漏。
6.3.5 檢查所有檢查井、清掃口筑砌安裝是否規范和方便使用,有無滲漏、井蓋是否完好無損。
6.3.6 檢查主(支)管道外露情況及路面恢復質量;凌空懸掛管、裸露管采取穩固和防凍防裂措施。
6.3.7 檢查所有水泵和液位的開關安裝是否規范、水泵的葉輪轉向是否正確。
6.3.8 檢查地下儲罐安裝是否正確、無堵塞,罐體檢查口不得裸露在地面。
6.3.9 檢查地下池體等隱蔽工程,建設單位應組織通水試運行,施工單位應在運行期內對工程質量承擔保修責任。磚砌體工程和鋼筋砼池體工程驗收時需要提供的材料如下:
——磚砌體工程驗收時,建設/施工單位需提供材料:施工執行的技術標準;砌體工程所用材料的產品合格證書、產品性能檢測報告;塊材、水泥、鋼筋、外加劑等材料主要性能的進場復驗報 告;磚和砂漿的強度等級;混凝土及砂漿配合比通知單;施工記錄;各檢驗批的主控項目、一般項目驗收記錄;施工質量控制資料及其他必須提供的資料;
——鋼筋砼池體工程驗收時,建設/施工單位需提供材料:原材料、構配件和器具等的產品合格證及進場復驗報告、施工過程中重要工序的自檢和交接檢記錄、抽樣檢驗報告、檢測報告、隱蔽工程驗收記錄等資料。
6.3.10 檢查混凝土強度、抗?jié)B性能、抗腐蝕性能和預制構件結構性能等,按國家現行標準和規范規定的抽樣方案執行。
6.3.11 檢查相關構筑物(終端池體)的外觀及幾何尺寸是否符合要求。
6.3.12 檢查所有電氣設備運行是否安全正常。
6.3.13 檢查所有檢修孔和清洗口安裝是否正確、維護使用是否方便;污水處理終端的進水口、出水口、曝氣池、厭氧池等標識標牌清晰。
6.3.14 處理工藝包含人工濕地的,需檢查有無滲漏、植物種類和種植密度是否符合設計要求。 6.3.15 終端設置點位示意牌,示意牌內容應包括池體編號、管理員姓名與聯系方式、池體納管戶數等信息。
6.3.16 根據接戶檔案,檢查接戶工程是否達到技術規范要求、管材大小是否符合設計要求、污水收集狀況是否良好。
6.3.17 若地方政府或生態環境主管部門有在線監測管理要求的,需對農村生活污水處理設施的水量、水質在線監測系統進行驗收。
6.4 環保驗收
施工單位應提交調試和試運行報告,對污泥處理處置方法、臭氣與噪聲防治措施、設施處理前后的水質水量指標等是否符合環保要求進行現場驗收。
6.5 公示
鼓勵有條件的地方將工程建設和資金使用有關情況在政府門戶網站上予以公布,以接受社會監督。

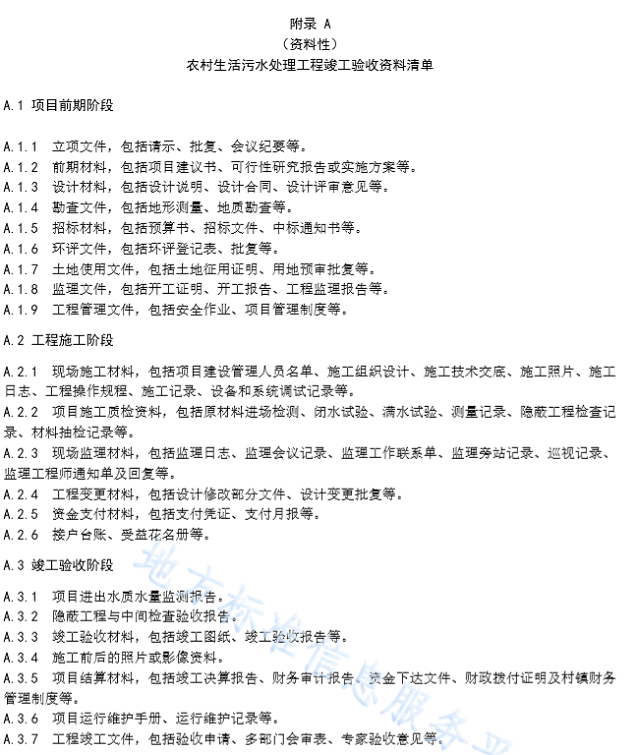

附錄A

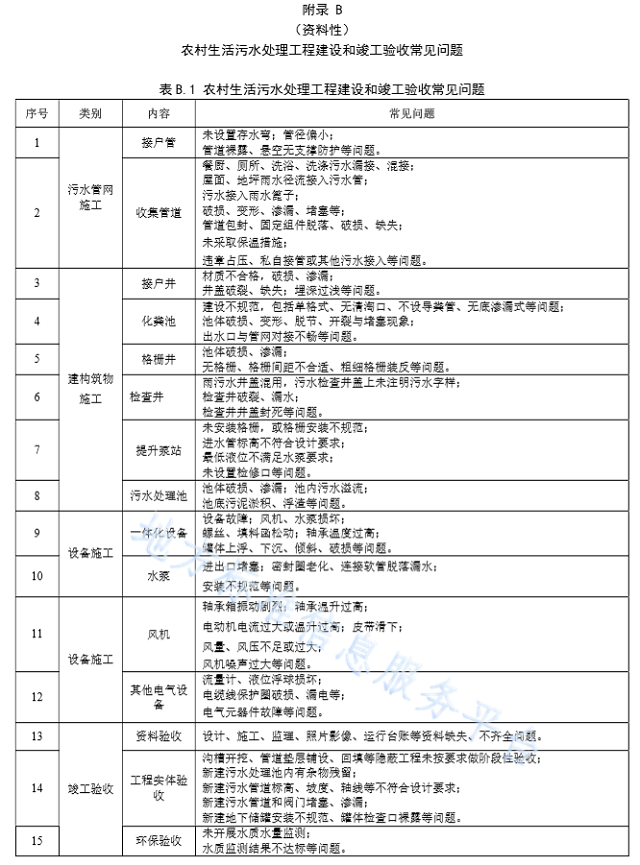

附錄B
原標題:農村生活污水處理工程施工與竣工驗收技術指南(試行)
